消防工程六大分项施工方法总结
支吊架预制→主管压槽、支管套丝加工→管道支架安装→主管及阀门安装→主管开孔→支管安装→管道试压→管道冲洗→湿式报警阀组→喷头及设备安装→系统调试→系统验收

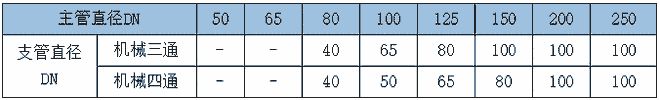

(1)机械三通开孔间距不应小于 500mm,机械四通开孔间距不应小于1000mm;机械三通、机械四通连接时支管的口径必须满足下表规定:

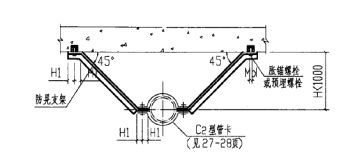

(3)配水支管上的每一直管段、相邻两喷头之间的管段设置的支架不能少于 1个,吊架的间距不能大于 3.6m。当管道的公称直径等于或大于50mm 时,每段配水干管或配水管设置防晃支架不能少于1个,且防晃支架的间距不能大于15m,管道转弯或支管末端,必须增设防晃支架(参考03S402图集)。
①报警阀组应安装在便于操作的明显位置,距室内地面高度宜为1.2m;两侧与墙的距离不应小于0.5m;正面与墙的距离不应小于1.2m;报警阀组凸出部位之间的距离不应小于0.5m。
②水力警铃应安装在公共通道或值班室附件的外墙上,且应安装检修、测试用的阀门。
③水力警铃和报警阀的连接应采用热镀锌钢管,当其公称直径为20mm 时,其长度不宜大于20m;安装后的水力警铃启动时,警铃声强度应不小于70dB。
支吊架预制→主管压槽、支管套丝→管道支架安装→阀门安装→箱体及支管安装→管道试压→管道冲洗→消火栓及附件安装→系统调试→系统验收
(1)明装消火栓箱安装应确定箱体在墙面上的安装位置,找平、找正,下底距建筑面100mm。用膨胀螺栓将箱体固定在墙上,固定点不少于6处。暗装的消火栓箱不应破坏隔墙的耐火性能。
(2)消火栓的支管,应从箱门开启侧接入消火栓箱内。螺纹连接时应有 2~3 扣的外露丝扣,清理干净丝扣处的麻丝,并做防腐。消火栓支管穿越箱体处的孔洞应进行封堵,封堵的应无明显缝隙,平滑,牢固稳定。
(3)消火栓按钮安装在箱门开启方向、箱体内侧的最上部,连接的电线应用金属软管进行保护。
(5)消火栓栓口出水方向宜向下或与设置消火栓的墙面成90°角,栓口不应安装在门轴侧;消火栓栓口中心距地面应为1.1m。
1.明敷时,应采用单独的卡具吊装或支撑物固定,吊杆直径不应小于6mm。暗敷时,应敷设在不燃结构内,且保护层厚度不应小于30mm。
2.管路经过建筑物的沉降缝、伸缩缝、抗震缝等变形缝处,应采取补偿措施,线缆跨越变形缝的两侧应固定,并应留有适当余量。
4.金属管路人盒外侧应套锁母,内侧应装护口,在吊顶内敷设时,盒的内外侧均应套锁母。
系统布线.在管内或槽盒内的布线,应在建筑抹灰及地面工程结束后进行,管内或槽盒内不应有积水及杂物。

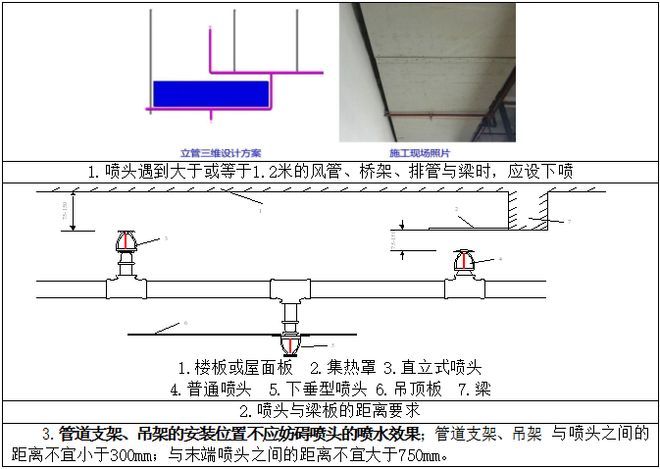

1.探测器至墙壁、梁边的水平距离,不应小于0.5m,探测器器周围0.5m内,不应有遮挡物。探测器至空调送风口边的水平距离不应小于1.5m,至多孔送风顶棚孔口的水平距离不应小于0.5m,探测器距离端墙的距离不应大于探测器安装间距的一半,安装间距符合设计要求,安装在走道顶棚上的,应居中布置,与其它管路发生冲突时,协调解决。
2.手动火灾报警按钮、防火卷帘手动控制装置、气体灭火系统手动与自动控制转换装置、气体灭火系统现场启动和停止按钮应设置在明显和便于操作的部位,其底边距地(楼〉面的高度宜为1.3m~1.5m,且应设置明显的永久性标识,消火栓按钮应设置在消火栓箱内,疏散通道上设置的防火卷帘两侧均应设置手动控制装置。
3.排烟系统联动控制:触发火灾探测器或报警按钮,联动打开排烟口,挡烟垂壁,联动开启排烟风机,消防控制中心自动/手动控制送风机开启。当手动打开排烟阀,自动启动排烟风机。280℃排烟防火阀自熔后连锁关闭排烟机。
(1)管道连接①管道应选用无缝内外镀锌钢管,一般为冷拔镀锌钢管。②DN80及以下管道可采用螺纹连接,DN100以上管道,采用法兰连接。使用法兰连接时,要选用凹凸法兰,法兰选用要与工作压力相匹配的法兰(一般选用中压/高压法兰)。遇有穿墙套管/孔径预留较小时,可采用单面丝扣法兰,DN100以上干管丝扣法兰厚度≥30mm。螺纹连接一般使用环氧树脂胶粘剂(除密封作用外,还有防腐作用),其胶液应途在螺纹上,不应聚堵在内口。螺纹连接应紧固到位,至少进扣在6扣以上。③三通应水平使用,禁止垂直使用。
复核预留洞口尺寸检查预留洞口尺寸应比风管的外形尺寸大50~100mm,以便安装。风管制作
1.板材表面应平整,厚度均匀,无凹凸及其他明显的压伤现象,并不得有裂纹砂眼、结疤及刺边和锈蚀情。
2.风管安装前应对安装好的支、吊架进一步检查位置是否正确,是否牢固可靠,符合下面要求:水平风管安装后的不水平度的允许偏差为每米不应大于3mm,总偏差不应大于20mm。垂直风管安装后的不垂直度的允许偏差为每米不应大于2mm,总偏差不应大于20mm。风管沿墙敷设时,管壁到墙面至少保留150mm的距离。
1.水平吊装:将已组装好的水平风管通过手动葫芦或提升架提升至安装高度之上,提升风管至比最终标高高出150mm左右,拉水平线紧固支架横担,放下风管至横担上,确定安装高度。风管水平安装,水平度的允许偏差每米不应大于3毫米,总偏差不应大于20毫米。与具有转动部件的设备相连的软接头的质量应符合设计与规范要求。

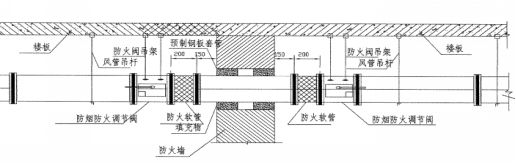

4.穿越前室、弱电间、配电间、楼梯间和安全走道的风管,公共区域内幕墙防火阀至空调送回风静压箱之间的风管,防火阀至防火分区隔墙之间长度大于200mm的风管均采用2小时耐火极限的防火板包覆处理。
2.排烟口在吊顶安装时,排烟管道安装底标高距吊顶面的尺寸应大于250mm以上;排烟口操作装置的电气接线套管,控制缆绳套管的弯曲半径不小于250mm弯曲数量一般不多于3处,缆绳长度一般不大于6m。
阀门安装应单独设吊架,阀门安装在吊顶或墙体内侧时,要在易于检查阀门开启状态和进行手动复位的位置开设检查,并定期检查。风管穿越防火区及其他需要安装防火阀的区域需安装防火阀,阀门与防火墙之间风管应用1.6mm 或以上的钢板制作,并在风管与防护套管之间采用不燃柔性材料封堵。防火阀安装时,注意熔断器应在阀门入气口,即迎气流方向。

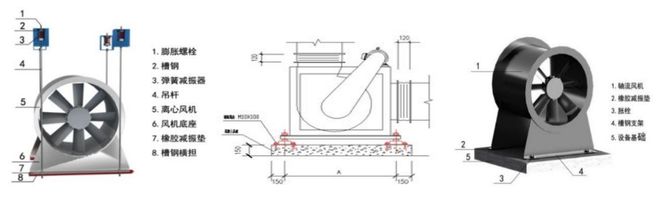

整体安装的风机,搬运和吊装的绳索不得捆缚在转子和机壳或轴承盖的吊环上。风机吊装时,应按风机重量选用弹簧减震吊架;风机进出口风管设软接头。风机落地安装采用混泥土基础,基础与风机底座之间采用弹簧减震垫(如只做排烟用的风机可不用减震垫),各组减震器承受的荷载压缩量应均匀,不偏心。风机的进风管、出风管等装置应有单独的支撑,并与基础或其他建筑物连接牢固。
机电天下永久会员资料库—精品分享文件夹—头条号&网站&公众号资料—2024-11—国企新编全彩图表丰富型机电工程分包技术标范本98页加好友咨询微信号丨jdtxxs
特别声明:以上内容(如有图片或视频亦包括在内)为自媒体平台“网易号”用户上传并发布,本平台仅提供信息存储服务。
Notice: The content above (including the pictures and videos if any) is uploaded and posted by a user of NetEase Hao, which is a social media platform and only provides information storage services.
推荐产品
同类文章排行
- 米乐M6:珠江三角洲水资源配置工程输水管道安装完成预计年底通
- 玻璃钢缠绕罐统一标准doc
- 环氧管:专业致力于GRE管道研发和安装
- 米乐M6网页版:发酵罐盐酸罐
- 米乐M6:江南化工:2024年3月工业和信息化部等七部门联合
- 中俄东(泰安-泰兴)1标段完成定向钻管线外防腐施工
- 20万吨环氧新产能呼啸而来山东华泰产业链向下拓展
- 国产初高中资源V
- 米乐M6平台:网红带货牛肉卷疑合成肉涉事厂家:疑假冒产品已报
- 软膏剂gmp车间费用-清阳工程
最新资讯文章
- 消防工程六大分项施工方法总结
- 环氧树脂穿墙套管制造技术
- 环氧树脂浇注低损耗户外穿墙套管的制作方法
- 中国建材(03323)最新价格_行情_走势图—东方财富网
- 米乐M6平台:破局2026:如何甄选高可靠涂塑钢管战略供应商
- 2026年四川环氧煤沥青防腐钢管定做厂家选哪家?这份深度测评
- 玻璃钢储罐浙江
- 米乐M6平台:玻璃钢罐
- 米乐M6网页版:玻璃钢储罐是什么?玻璃钢储罐生产厂家哪家好?
- 玻璃钢储罐的应用范围较为广泛
- 米乐M6:玻璃钢一体化泵站厂家推荐
- 玻璃钢储罐玻璃钢罐的产品详细分析
- 米乐M6平台:化工工艺流程图制图标准与基本图例1
- 化工工艺符号图例ppt
- 米乐M6平台:环氧树脂穿墙套管的工频局部放电试验工装制造技术
- 米乐M6网页版:化工设计第七章化工工艺图(参考版)
- 贵港市自然资源局关于华润(贵港)精品玄武岩新材料基地项目-线
- 米乐M6网页版:玻璃钢管道缠绕机厂家实力盘点
- 南京车牌选号指南
- 2026玻璃钢管件厂家推荐玻璃钢三通管件小口径法兰大口径厂家
