米乐M6网页版:隔油提升设备安装全流程教程:从地下室到市政管网

文章出处:网络 人气:发表时间:2025-11-14 19:24

  :地下室餐饮区按 “日均排水 ×1.5 冗余” 选型,如 1000 人食堂选 GBOS-M-30(30m³/h),避免 “小马拉大车”;

  •防冻防腐:北方地下室加装 1.2KW 加热模块(GBOS-S-10 实测可提升去除率 8%),沿海区域箱体升级 316L 不锈钢。

米乐M6网页版:隔油提升设备安装全流程教程:从地下室到市政管网(图1)

  1.开挖流程:划线定位→分层开挖(每层≤1.5m)→边坡修整,深度超 3m 需按深基坑标准做钢板桩支护(厚 12mm,间距 1.2m);

  2.垫层施工:浇筑 150mm 厚 C30 混凝土,表面平整度误差≤3mm(避免设备受力不均);

  3.防渗处理:涂刷 “三布五油” 环氧树脂涂层(厚度≥0.8mm),接缝处加贴防水卷材,实测可承受 0.3MPa 水压无渗漏。

  • 基坑周边做 300mm 高挡水坎(防止地表水流入侵),坡度 1:5 引流至集水井。

米乐M6网页版:隔油提升设备安装全流程教程:从地下室到市政管网(图2)

  • 吊装设备:5 吨叉车 + 汽车吊(GBOS-L-80 需 12 吨吊机),共享周边施工设备可省 50% 吊装费;

  2. 调整设备位置,使地脚螺栓对准底座预留孔,水平度误差≤2mm/m(用水平仪校准);

  3. 二次灌浆:采用无收缩灌浆料填充螺栓缝隙,养护 24 小时强度达 C40。

米乐M6网页版:隔油提升设备安装全流程教程:从地下室到市政管网(图3)

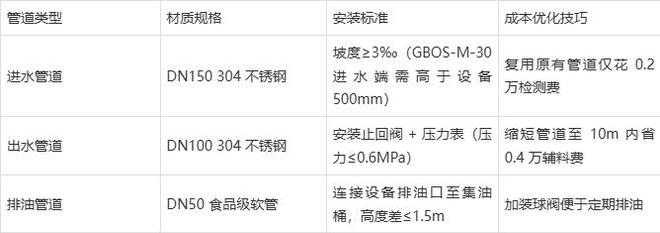

米乐M6网页版:隔油提升设备安装全流程教程:从地下室到市政管网(图4)

  1.预处理装置前置:按《污水排入城镇下水道水质标准》(GB/T31962-2015),在设备与市政接口间设监测井(内径≥1m),内置水质取样口;

  2.管道衔接工艺:采用 “法兰连接 + 耐油密封垫”,焊接处做防腐处理(3 层环氧树脂);

  3.压力测试:封闭两端接口,注水至 0.8MPa,30 分钟压降≤0.05MPa 为合格。

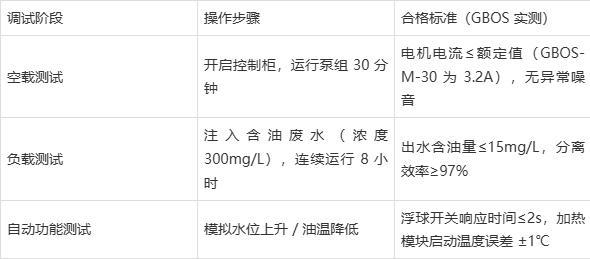

米乐M6网页版:隔油提升设备安装全流程教程:从地下室到市政管网(图5)

  • 每 2 小时记录流量、压力、出水水质,共需生成 24 小时连续数据(验收必备);

  • 北方地下室需测试低温工况:环境温度 5℃时,加热模块能将水温维持在 15℃以上。

米乐M6网页版:隔油提升设备安装全流程教程:从地下室到市政管网(图6)

  2. 性能测试:第三方检测机构出具水质报告(需达标 GB/T31962-2015);

  米乐M6平台 M6平台网页版

  • 提交资料:设备合格证、水质检测报告、安装图纸(需盖注册工程师印章);

  • 办理流程:向属地水务局提交申请→现场核查→3 个工作日发证(如武汉江汉区 “上门帮办” 模式)。

  1.基坑渗水处理:发现渗水立即停止施工,采用 “注浆堵漏 + 防渗膜重铺”,GBOS 设备基坑实测堵漏成本约 0.8 万元 / 处;

  2.管道防冻措施:北方地下室管道包裹 50mm 聚氨酯保温棉 + 10W/m 伴热带(比厂家定制模块省 60% 成本);

  3.避免雨污混接:设备进水口仅接餐饮污水管,增设标识牌(如 “隔油设备专用进水”),镇海案例显示混接整改成本超 2 万元。

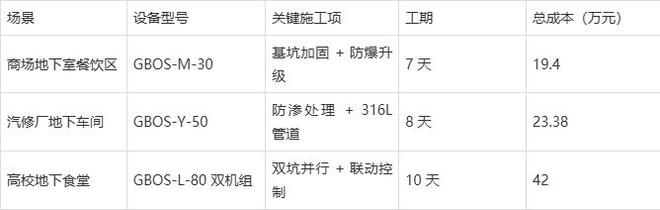

米乐M6网页版:隔油提升设备安装全流程教程:从地下室到市政管网(图7)

  米乐M6平台 M6平台网页版

  特别声明:以上内容(如有图片或视频亦包括在内)为自媒体平台“网易号”用户上传并发布,本平台仅提供信息存储服务。

  台湾知名时事评论员邱毅接受《环球时报》专访:“两岸统一的脚步越来越近”

  上海街头立柱现“私人定制”挂钩!“我每天在这打车,挂钩是用来挂包的……”城管回应

  设计师推苹果 iPhone 17 Pro/Max 全新“透视”壁纸,9 种色调

  苹果 iOS 26.2 Beta 2 更新:UI 动画更 Q 弹、拓展液体玻璃设计

  米乐官方网页版入口

推荐产品

同类文章排行

最新资讯文章
